Nuevo proyecto
PASO 1 DE 2 · DATOS

Empecemos con lo básico del proyecto.

Registrar compra

LOSAN
LOSAN
Torre de Control de Obras
build 2026-06-26 · insumos v1 · fix APU
Decida con datos, no con sorpresas.
Acceso de demostración: richard / lopez. El dueño puede crear accesos para clientes desde Proyectos → Accesos.

LOSAN · TORRE DE CONTROL DE OBRAS

Ofertar · Ejecutar · Controlar
Costo directo
Recargos %
Subtotal neto
Utilidad (12%)
IVA %
Total oferta c/IVA

Crea proyectos nuevos en blanco, duplica el actual como plantilla o cambia entre proyectos. Cada proyecto guarda su propio presupuesto, cubicación, APU, recargos, programa e informe. Los APU e insumos base quedan disponibles como biblioteca en todos.

Datos del proyecto actual

Cantidades editables, obtenidas por detalle de cubicación (N° × Largo × Ancho × Alto) o importadas desde Excel. Si una partida tiene líneas de detalle, su cantidad pasa a ser calculada (verde) y alimenta todo el modelo.

EditableCalculado / enlazado

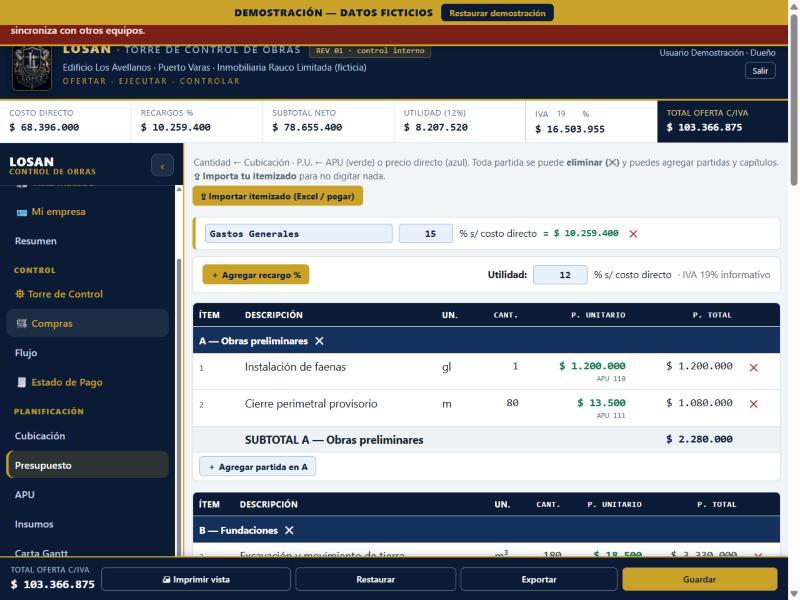

Cantidad ← Cubicación · P.U. ← APU (verde) o precio directo (azul). Toda partida se puede eliminar (✕) y puedes agregar partidas y capítulos. ⇪ Importa tu itemizado para no digitar nada.

Detalle referencial GG REV 03 (no suma — los recargos se calculan por %)

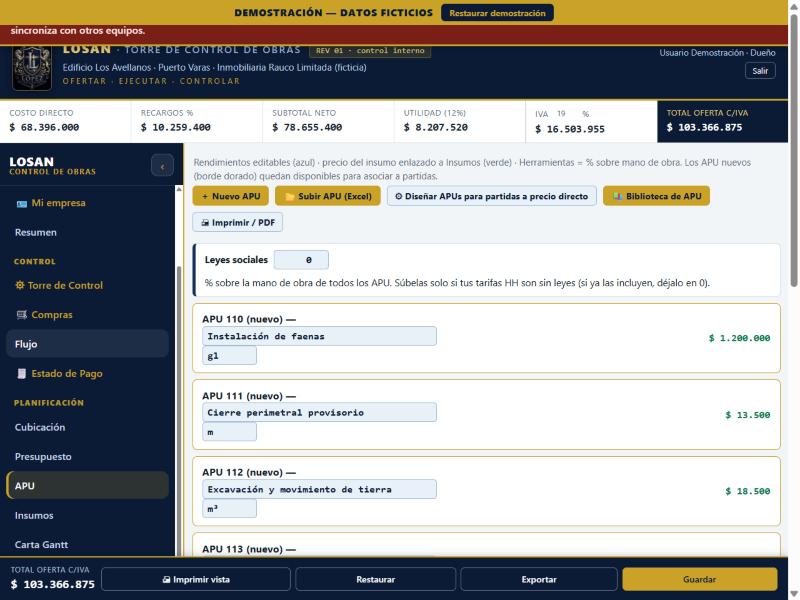

Rendimientos editables (azul) · precio del insumo enlazado a Insumos (verde) · Herramientas = % sobre mano de obra. Los APU nuevos (borde dorado) quedan disponibles para asociar a partidas.

Precios editables = origen → APU → Presupuesto. Cantidades calculadas en vivo desde las partidas enlazadas a APU.

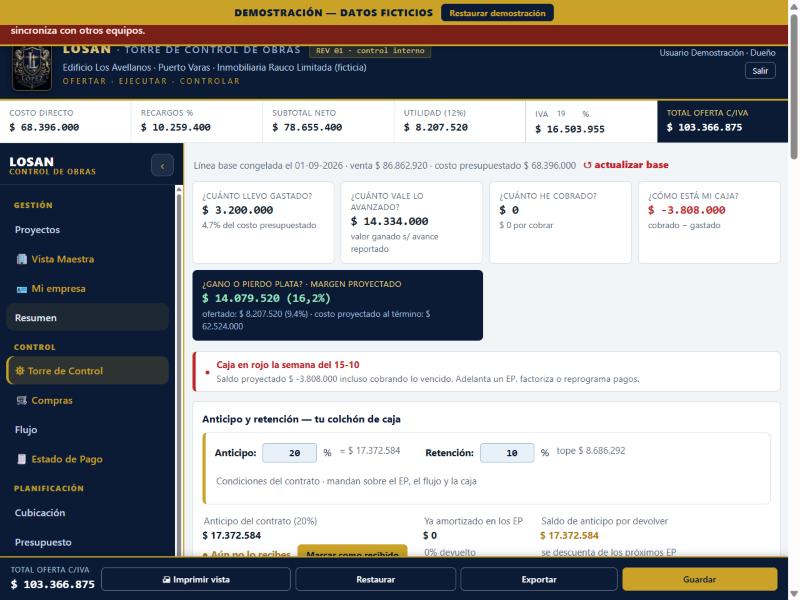

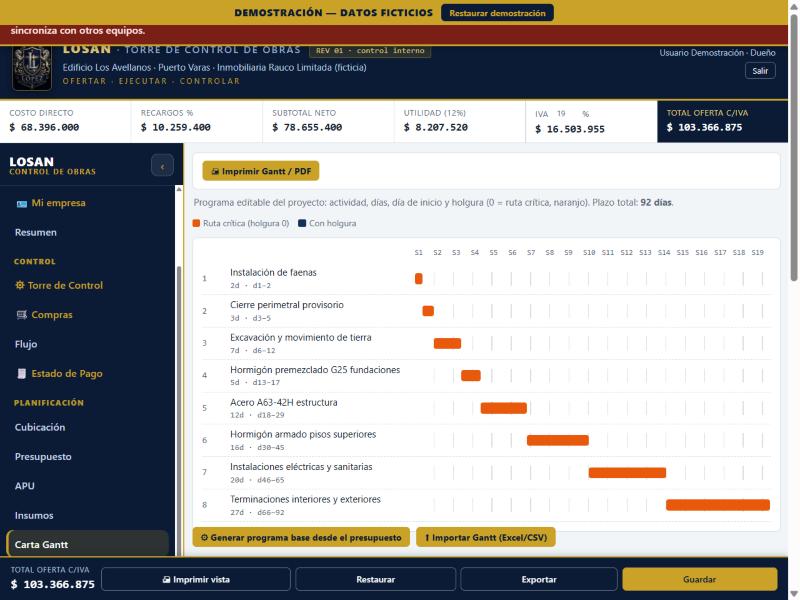

Ruta crítica (holgura 0)Con holgura

Avance programado sobre el Subtotal Neto (distribución referencial de 16 semanas). Se reescala automáticamente si cambia el presupuesto.

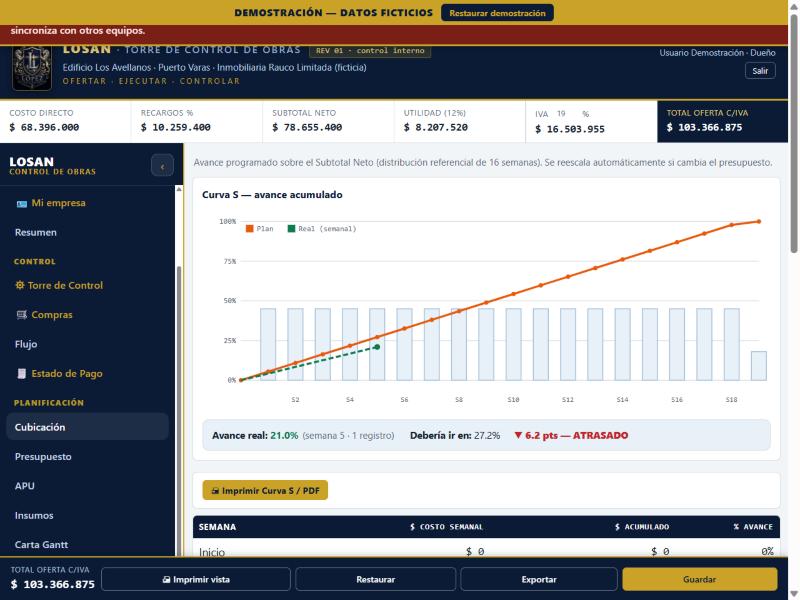

Curva S — avance acumulado

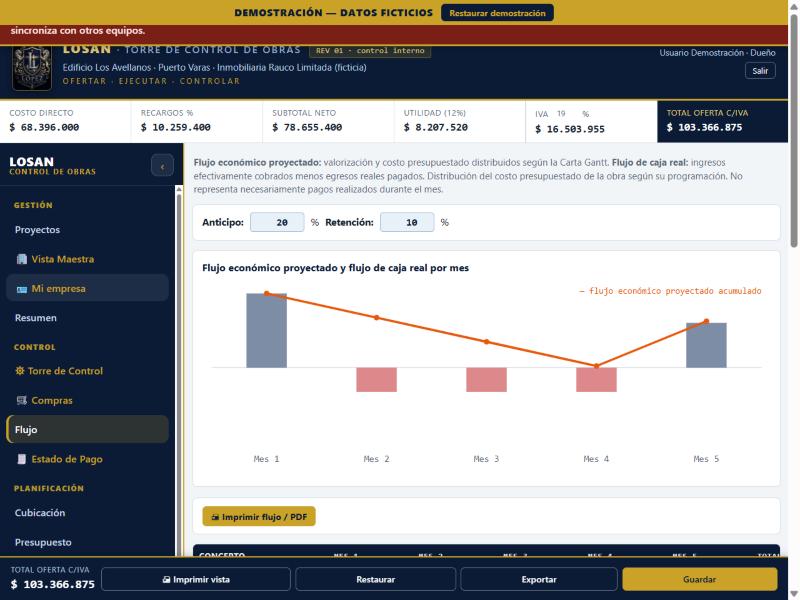

Supuestos editables. Valorización mensual = avance % × Total Neto. Flujo acumulado final = Utilidad.

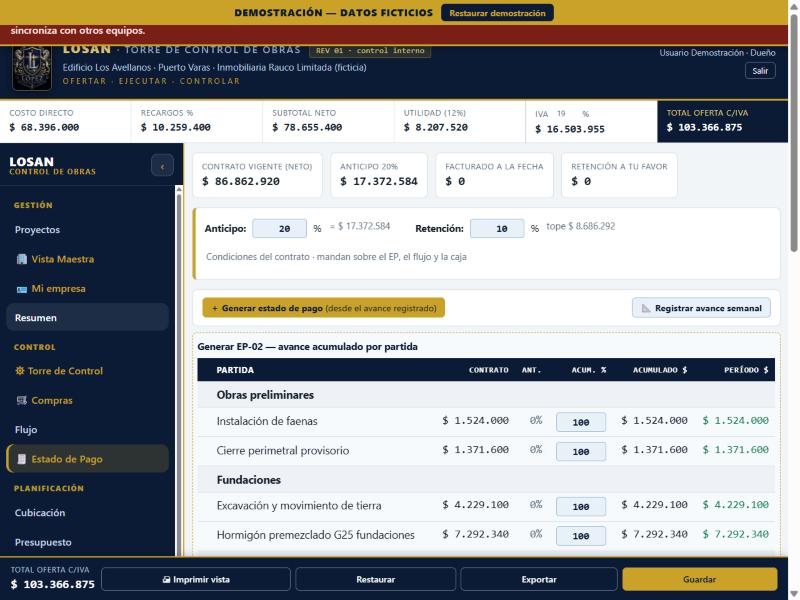

Anticipo: % Retención: %

Flujo neto y acumulado por mes

Datos y logo del cliente. Lo que cargues aquí (logo, RUT, correo, dirección) se usa en todos los documentos: oferta, presupuesto, estado de pago y acta de entrega. Sube el logo del cliente, completa los datos e imprime: en el diálogo elige "Guardar como PDF" (página tamaño carta ya configurada).

Tipo de informe:

Adicionales y disminuciones de obra. Registra cada modificación al contrato (aumento o disminución de alcance) para llevar el control del monto contractual vigente.

Entregas de obra. Cuando el administrador entrega una o varias partidas, registra el avance ejecutado, adjunta fotos de respaldo y observaciones, y genera el Acta de Entrega formal en PDF con espacios de firma.

Total oferta c/IVA
